詳細的房子裝修步驟

(2014-05-01 00:11:34) 下一個

2013-11-03 來自網絡

新房裝修步驟及注意事項(詳細)

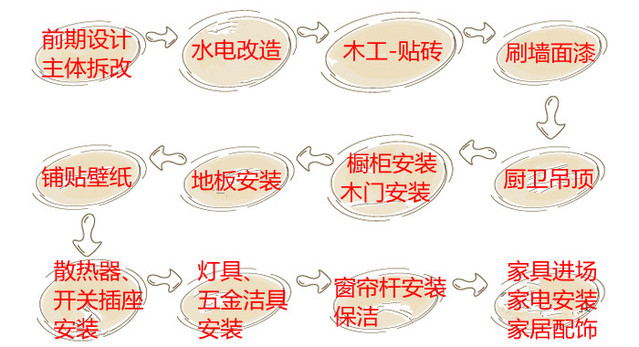

1前期設計——2主體拆改——3水電改造——4木工——5貼磚——6刷牆麵漆——7廚衛吊頂——8櫥櫃安裝——9木門安裝——10地板安裝——11鋪貼壁紙——12散熱器安裝——13開關插座安裝——14燈具安裝——15五金潔具安裝——16窗簾杆安裝——17拓荒保潔——18家具進場——19家電安裝——20家居配飾

一、前期設計:主要是根據自己的生活習慣設計,並且對自己的房間進行一次詳細的測量,大家不要犯懶,最好親自測量一遍,測量的內容主要包括:
明確裝修過程涉及的麵積。特別是貼磚麵積、
牆麵漆麵積、壁紙麵積、地板麵積;
明確主要牆麵尺寸。特別是以後需要設計擺放家具的牆麵尺寸。

二、主體拆改
進入到施工階段,主體拆改是最先上的一個項目,主要包括拆牆、
砌牆、鏟牆皮、拆暖氣、換塑鋼窗等等。主體拆改說白了,就是先把工地的框架先搭起來。

三、
水電改造
水電路改造之前,
主體結構拆改應該基本完成了。在水電改造和主體拆改這兩個環節之間,一些同學可能知道,還應該進行櫥櫃的第一次測量。其實所謂的櫥櫃第一次測量並沒有什麽實際內容,因為牆麵和地麵都沒有處理,櫥櫃設計師不可能給出具體的設計尺寸,而隻是就開發商預留的上水口油煙機插座的位置,提出一些相關建議。主要包括:
看看
油煙機插座的位置是否影響以後油煙機的安裝;
看看
水表的位置是否合適;
看看上
水口的位置是否便於以後安裝水槽
對於櫥櫃的第一次測量,稍微有經驗的同學完全可以自行完成。水路改造完成之後,最好緊接著把衛生間的防水做了。廚房一般不需要做防水。

四、木工
木工、
瓦工、油工是施工環節的“三兄弟”,基本出場順序是:木——瓦——油。基本出場原則是——誰髒誰先上。“誰髒誰先上”也是決定家裝順序的一個基本原則之一,我後麵還會提到。
其實像
包立管、做裝飾吊頂、貼石膏線之類的木工活從某種意義上說也可以作為主體拆改的一個細環節考慮,本身和水電路改造並不衝突,有時候還需要一些配合。

五、貼磚
在“
瓦工老二”作業的過程,還涉及以下三個環節的安裝:
過門石、大理石窗台的安裝。過門石的安裝可以和鋪地磚一起完成,也可以在鋪地磚之後,大理石窗台的安裝一般在窗套做好之後,安裝大理石的工人會準備玻璃膠,順手就把大理石和窗套用玻璃膠封住了。
地漏的安裝。地漏是家裝五金件中第一個出場的,因為它要和地磚共同配合安裝。所以,同學們在開始逛建材的時候,應該趕早兒買地漏
油煙機的安裝。油煙機是家電第一個出場的,廚房
牆地磚鋪好之後,就可以考慮安裝油煙機了。
瓦工老二”離場,這時候可以約櫥櫃第二次測量了,準確地說,在廚房牆地磚貼完並安裝完油煙機之後,就可以約櫥櫃第二次測量。

六、刷
牆麵漆
“油工
老三”進場,主要完成牆麵基層處理、刷麵漆、給“木工老大”打的家具上漆等工作。準備貼壁紙的同學,隻需要讓“油工老三”在計劃貼壁紙的牆麵做基層處理就可以。至於是否要留最後一遍麵漆,個人感覺這個問題沒必要太較真兒,從我裝修過的經驗來看,留一遍麵漆的意義不是很大,因為後麵的操作沒有比刷漆再髒的了。

七、廚衛
吊頂
櫥櫃吊頂作為安裝環節打頭陣的,還是在延續對家的“包裝”。在廚衛吊頂的同時,廚衛的防潮
吸頂燈排風扇浴霸)應該已經買好了。同學們最好把廚衛吸頂燈排風扇浴霸)同時裝好,或者留出線頭和開孔。

八、廚櫃安裝
吊頂結束後,可以約櫥櫃上門安裝了。順利的話,一天的時間可以完成。同時安裝的還有
水槽(可以不包括上下水件)和煤氣灶,櫥櫃安裝之前最好協調物業把煤氣通了,因為煤氣灶裝好之後需要試氣。

九、
木門安裝
在櫥櫃安裝的第二天,早在一個多月前
木門測量完成後,現在可以約安裝了。順利的話,也是一天的時間,裝門的同時要安裝的合頁門鎖、地吸。同學們事先應該準備好相關五金。
如果你想讓木門廠家安裝窗套、
埡口的話,在木門廠家測量的時候也要一並測量,並在木門安裝當天同時安裝,同時應考慮將大理石窗台的安裝時間向後錯,排在窗套安裝之後。
備注:木門的製作周期一般為一個月,所以,為了讓
工期銜接緊密,要在主體拆改完成之後盡早讓木門廠家上門就門洞尺寸進行測量。關於門洞的處理,大家需要注意一點,如果家裏門洞的高度不一致,需要工人處理成等高——好看。

十、地板安裝
在木門安裝的第二天就可以安裝地板了,順利的話,也是一天的時間。地板安裝需要注意以下幾個問題:
1、地板安裝之前,最好讓廠家上門勘測一下地麵是否需要
找平或局部找平,有的裝修公司或整修隊會建議同學地麵找平或局部找平,以地板廠家的實際勘測為準;
2、地板安裝之前,家裏的鋪裝地板的地麵要清掃幹淨,要保證地麵的幹燥,所以清掃過程不要用水。
3、地板安裝時,有條件的話,地板的切割一定要在走廊。以前論壇還就這個問題討論過,有同學認為在走廊切割地板汙染公共區域,不道德。我的想法是完工之後打掃一下,不打緊。在室內切割地板對牆麵的汙染比較嚴重,類似的還有櫥櫃的
人造石台麵的切割,我相信裝修過的同學多少都有體會。
十一、鋪貼壁紙
在地板安裝的第二天,家裏收拾幹淨了,就可以約壁紙鋪貼了,順利的話,同樣是一天的時間。有條件的話,鋪貼壁紙的當天,地板應該做一下保護;沒條件也沒關係,把清理地板上遺留的壁紙膠交給拓荒保潔也沒問題。鋪貼壁紙之前,牆麵上要盡量做到“什麽都不要有”。
十二、散熱器安裝
在壁紙鋪好的第二天,更換散熱器或者拆改散熱器的同學們可以踏踏實實的把散熱器掛牆上了。同樣是一天的時間。
木門——地板——壁紙——散熱器,這是一個被普遍認可的正確安裝順序,先裝木門是為了保證地板的
踢腳線能和木門的門套緊密接合;後裝壁紙主要是因為地板的安裝比較髒,粉塵多,對壁紙汙染嚴重。此處再次用到我前麵說的“誰髒誰先上”的原則。最後裝散熱器是因為隻有牆麵壁紙鋪好才能安裝散熱器。

十三、
開關插座安裝
同學們應該對家裏各個自然間的
開關插座數量、位置等問題有一個詳細的了解或者記錄,特別是對於貼壁紙的同學,有時候壁紙工人不負責任,壁紙呼啦一下子鋪上去,他也不用壁紙刀在你開關插座的位置開孔標示。所以,仍然需要同學們自己心裏有數。
十四、燈具安裝
裝燈,沒啥好說的。裝完燈,家裏就亮了,告別了裝修期間100瓦的
白熾燈泡刺眼的強光——感覺不錯。

十五、五金
潔具安裝
之前買好的上下水
管件、衛浴掛件、馬桶、晾衣架等等,一並就都裝上。前麵那些“大件”裝好之後,家裏仍然十分“生冷”,等到燈具、五金潔具裝好之後,家裏就“活”了,真的“活”了。一點不誇張地說,你第一次打開龍水看著水“嘩、嘩”的往出流,心裏都會挺美;第一次在家裏新裝的馬桶出恭,都會很有成就感,對了,我還給它起了個不錯的名字——“處女座”。
(寫到這裏,不由自主的從mp3文件夾裏翻出了
光良的《第一次》,這歌還是不錯的。)
十六、
窗簾杆安裝
窗簾杆的安裝標誌著家裝的基本結束。
十七、拓荒保潔
拓荒保潔之前,不要裝窗簾,記得“解說窗簾”那篇帖子裏提醒過大家。拓荒保潔時,家裏不要有家具以及不必需的家電,要盡量保持更多的“平麵”,以便拓荒保潔能夠徹底的清掃。
十八、家具進場
關於家具的購買時間,我的建議是,最早也要在水電路改造完成之後,這樣,選擇家具的基本尺寸範圍我們心裏才大致有數。所以,有些同學在裝修還沒開始之前,已經急著把家具都訂了,個人感覺沒什麽必要。
十九、家電進場
到了這時候,家電該進場的進場,該安裝的安裝,準備入住了!
二十、家居
配飾
家居
配飾,家裝的最後一步,而且已經由裝修轉為裝飾了,包括窗簾的安裝都屬於家居配飾環節。至於買窗簾,最好是在訂好家具之後,以免風格衝突。家居配飾還包括可以考慮買一些綠色植物、掛牆畫、擺設工藝品等等等等……總之,入住之後,你就可以自由發揮了。
